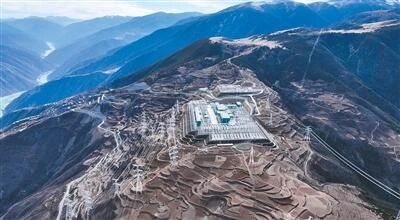

图为金上—湖北±800千伏特高压直流输电工程卡麦换流站。徐驭尧、拉巴平措摄影报道

记者从国家电网获悉,12月18日,随着西藏卡麦换流站顺利完成168小时试运行,金上—湖北±800千伏特高压直流输电工程正式建成投运。这是西藏首个投运的特高压输电工程,标志着雪域高原的清洁能源规模化外送自此迈入“特高压时代”。

该工程起于金沙江上游,途经西藏、四川、重庆、湖北四省(区、市),送端为在西藏昌都和四川甘孜分别建设的卡麦和帮果两座换流站,受端为在湖北黄石建设的大冶换流站,接入华中特高压交流骨干网架。工程采用±800千伏额定电压、800万千瓦额定容量的“双八百”特高压直流输电技术,输电距离近1900公里。

投运后,工程每年可输送清洁电能约400亿千瓦时,相当于替代标准煤约1200万吨,减排二氧化碳约3000万吨,为华中地区经济社会高质量发展注入强劲绿色动能。工程还将有力推动金沙江上游水风光一体化基地的规模化开发,优化送端能源结构。

国家电网目前已累计建成投运“22交20直”42项特高压工程,跨区跨省输电能力达3.7亿千瓦,形成华东、华北、华中、西南特高压交流骨干网架,同时依托特高压骨干网架与先进硬软件技术,持续拓展跨区域输电通道容量与可靠性,推动西部北部清洁能源高效外送、东中部负荷中心绿色用能。

(来源:《人民日报海外版》2025年12月19日第2版,记者:史志鹏)
